板桥2个重要道路项目,建设情况总结!

发布时间 :2025-02-08 10:43 来源:板桥街道 浏览次数:加载中...... 视力保护色:

2024年,建管集团承担城市道路、公共建筑、污水管网排查等各类项目共86项,年度完成投资额约35.3亿元。其中板桥有2个重点项目

部分项目风采

滨江大道雨花段(S338

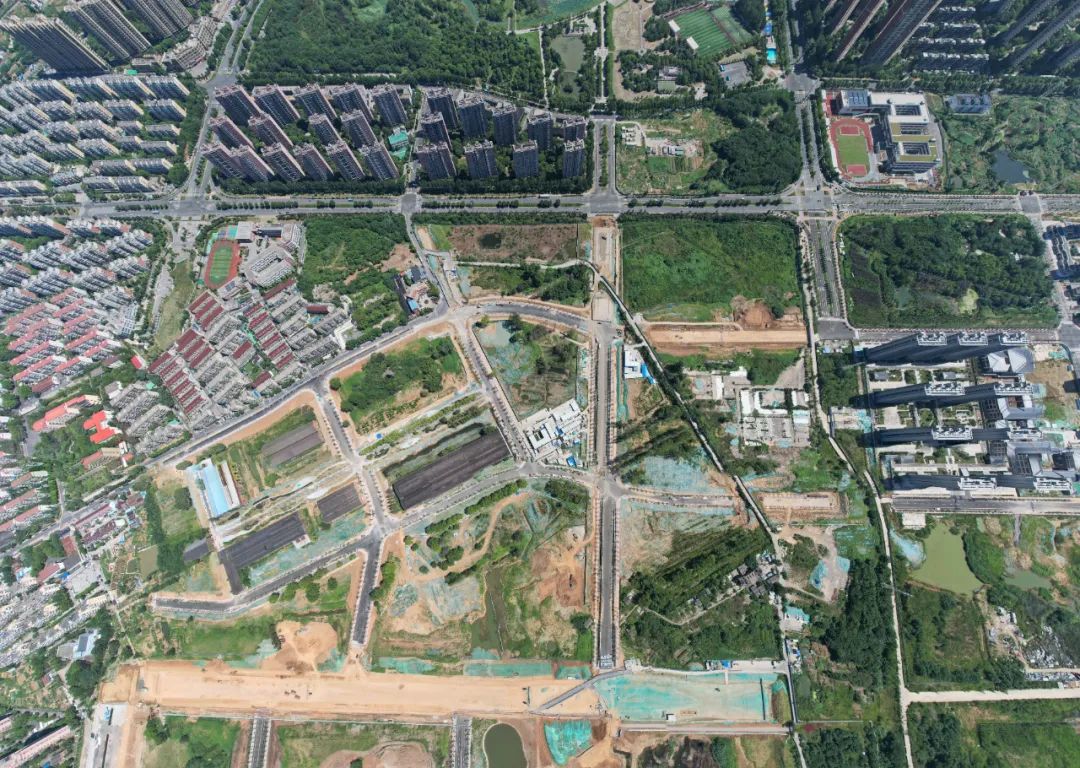

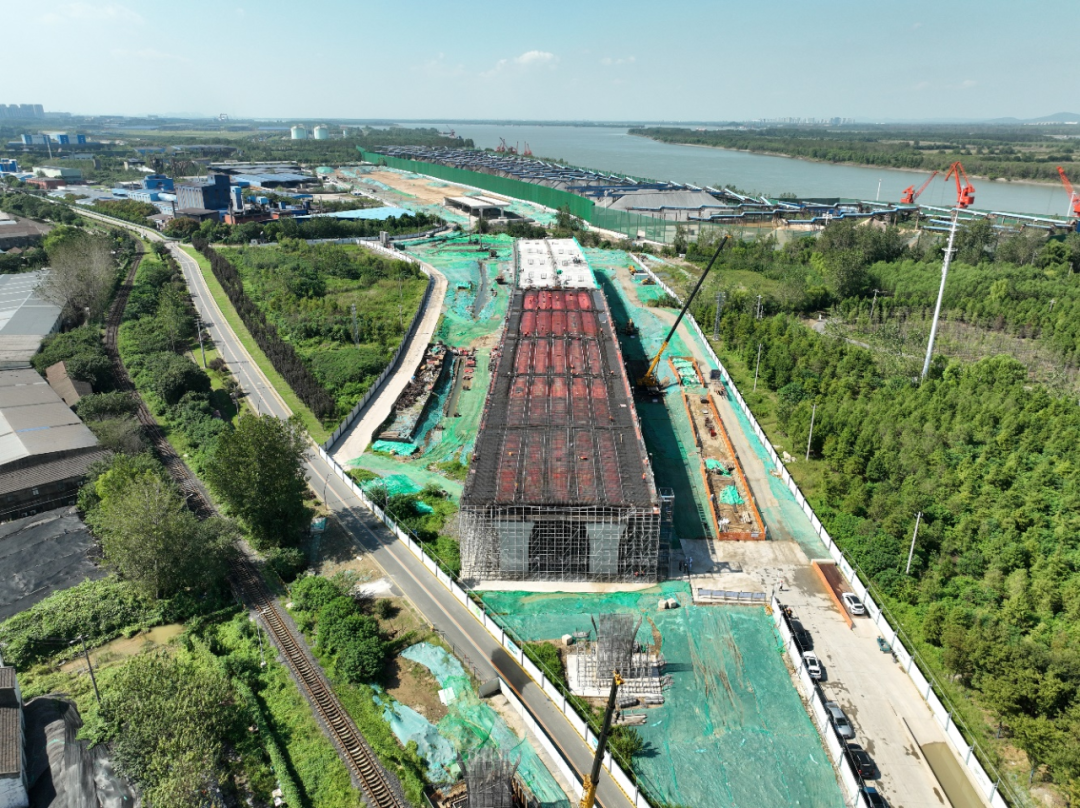

滨江大道雨花段(S338)工程是南京市城市快速路网中滨江大道的重要组成部分,项目位于雨花台区,北起汽渡连接线,南至江宁河,全长约6.8公里。开发区段(汽渡连接线至凤仪路,长约3.084公里),于2022年建成通车;板桥段(凤仪路至江宁河,长约3.775公里),2024年完成主路跨梅钢铁路高架第1346联现浇箱梁主体结构,九号路跨线桥第1245联现浇箱梁主体结构,何家圩桥(中桥)主体结构,完成凤仪路至规划三山矶段道路辅路(约1.2公里)阶段性竣工验收,并开放交通。预计2025年底前完成338省道雨花台区段主线主体工程(除宏伟地块段)。2026年底,主线建成通车,辅道力争基本建成(除梅钢铁路专用线段)。

作为沿江快速通道S338南京段的最后一环,项目实施通车后,从江宁滨江通往雨花、河西等方向的交通将会更加便捷,为我市高、快速路系统形成“井字三环、轴向放射、组团快联”格局奠定坚实基础,极大提升南京内外都市圈的交通发展。

中船绿洲地块市政配套路网

中船绿洲地块市政配套路网位于板桥新城中部片区,共由八条市政道路组成,区域地块内主要规划用地为居住、商业、教育、医疗及基层社区中心等用地,8条配套道路不仅为道路两侧地块提供交通出行服务,同时也是区域规划路网的重要组成部分。目前,绿洲东路等7条道路已基本完成建设,绿洲南路工程已完成车行道第二层沥青铺设。项目的实施将促进地区开发,有利于拓展城市空间的发展,带来更多投资机遇,从而推动城市经济的发展。
